新春伊始,假期后各個項目已陸續開工,復工開始前期各個項目也都進行了安全教育培訓,確保項目安全順利的進行。
天津市濱海新區婦女兒童醫院生態城院區工程

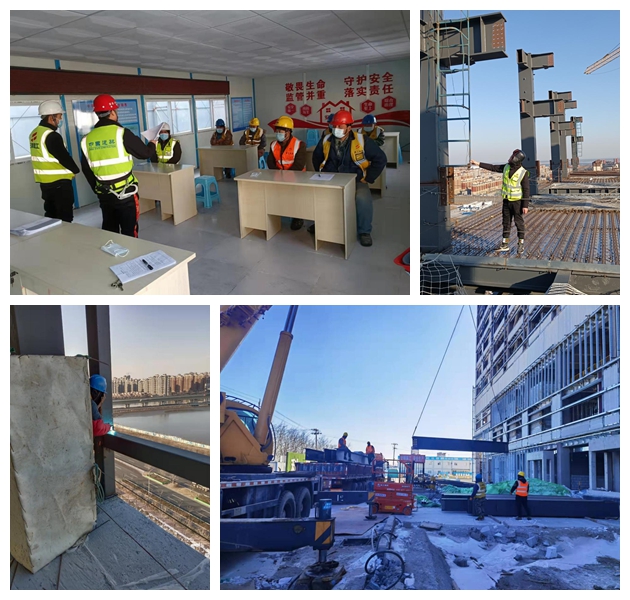

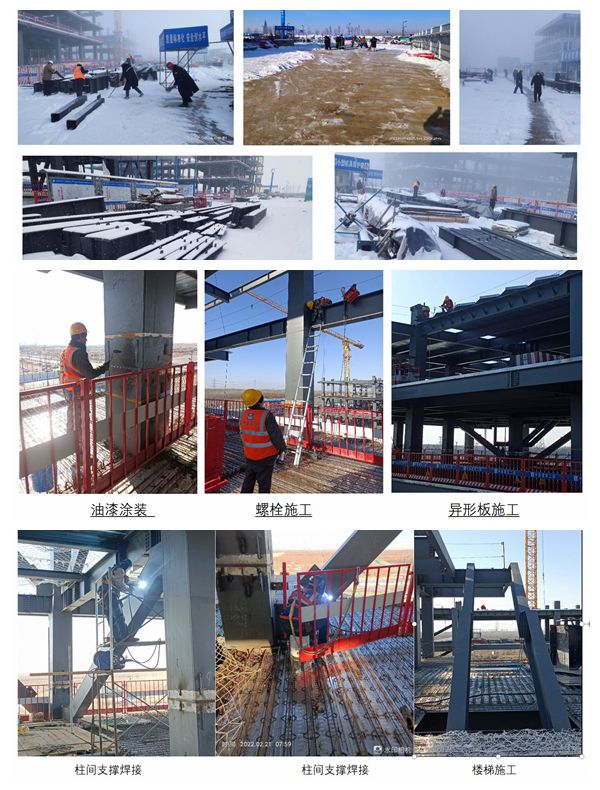

現場鋼結構主體已施工完成15層(含地下),正在施工第16層和17層,現場在施工人數10人,目前已完成鋼結構總噸位約6446噸,樓承板已完成鋪裝25890㎡。本周S軸12-13層窗柱、窗梁安裝完成,焊接60%;16和17層(兩層構架層)開始進構件進行施工。
濟寧文化科技融合創新中心項目

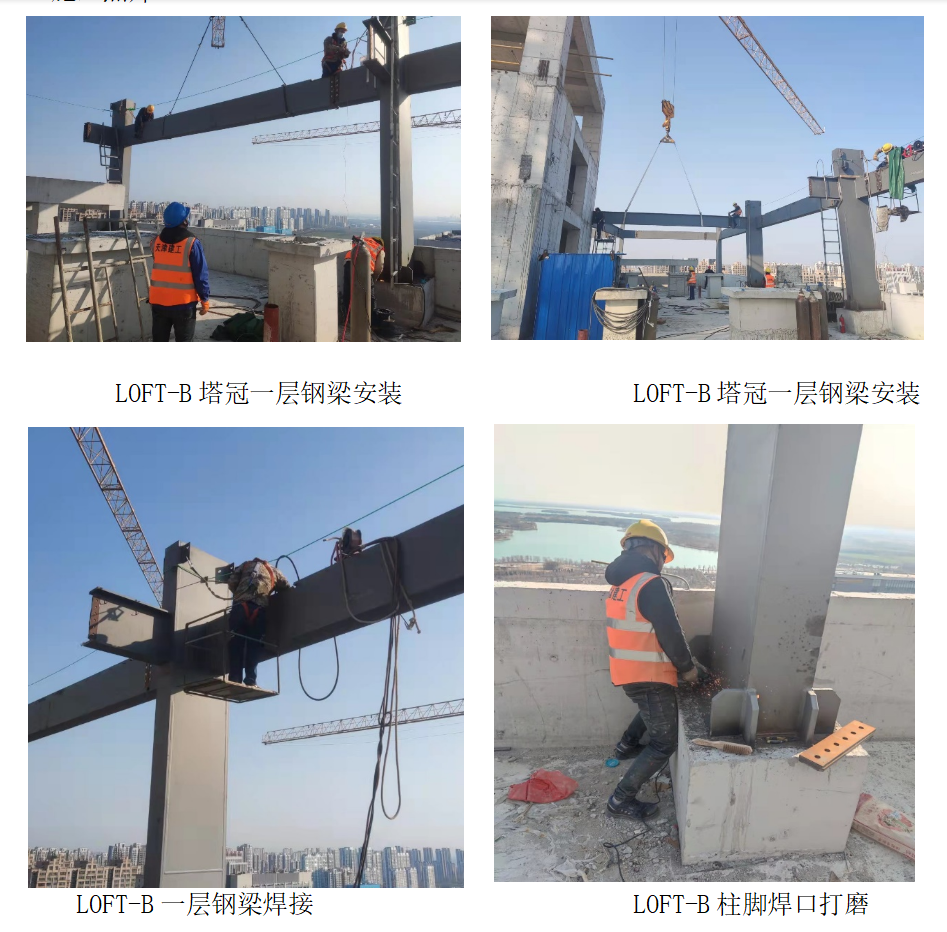

項目已于2022年2月22日復工。進場人員已全部進行防疫登記及進場安全教育、交底。2022年2月23日開始進行LOFT-B塔冠一層鋼梁安裝、焊接。
雄安自貿試驗區項目
截止目前雄安自貿試驗區項目A座施工至4層頂,B座施工至3層頂。在施部位A座4層頂鋼承板,B座3層頂鋼梁及鋼承板。
